번호 | 건물명 | 현황 |
---|---|---|
1 | 의학전문대학원 | 완공 |
2 | 치의학전문대학원 | 완공 |
3 | 한의학전문대학원 | 완공 |
4 | 간호대학 | 완공 |
5 | 지진방재연구센터 | 완공 |
6 | 파워플랜트 | 완공 |
7 | 부속(한방)병원 | 공사중 |
8 | 한방임상센터 | 설계정 |
총 사업 개요
1단계
- 사업기간
- 2003. 12. 29 ~ 2008. 12. 26
- 총사업비
- 43,548,000천원
- 사업내용
- 의대, 치대, 파워플랜트신축
2단계
- 사업기간
- 2007. 06. 30 ~ 2008. 12. 22
- 총사업비
- 12,981,578천원
- 사업내용
- 의학전문대학원 증축, 간호대학 신축
각 건물 개요

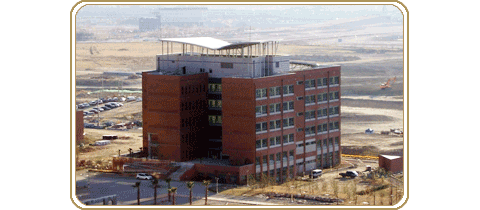

의학전문대학원 신축
- 사업규모
- 연면적(11,773.91㎡) / 지상8층
- 구조
- 철근콘크리트조
- 공사기간
- ‘03. 12. 29 ~ ’08. 12. 26
- 총사업비
- 32,315,600천원
- 외벽마감
- 적벽돌치장쌓기, THK24복층유리
- 층별용도
- 의학전문대학원 층별안내
- 설계사
- (주)삼우설계
- 시공사
- (주)한진중공업

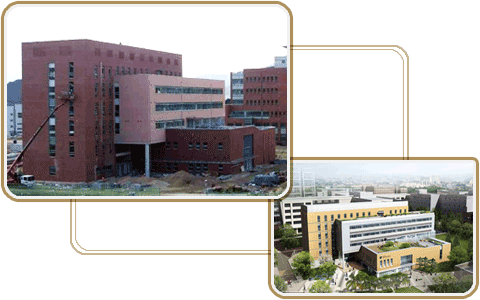

치의학 전문대학원 신축
- 사업규모
- 연면적(8,543.49㎡) / 지상7층
- 구조
- 철근콘크리트조
- 공사기간
- '04. 08. 30 ~ ’08. 12. 26
- 총사업비
- 15,622,700천원
- 외벽마감
- 적벽돌치장쌓기, THK24복층유리
- 층별용도
- 치의학전문대학원 층별안내
- 설계사
- (주)일신설계
- 시공사
- 대우건설(주)

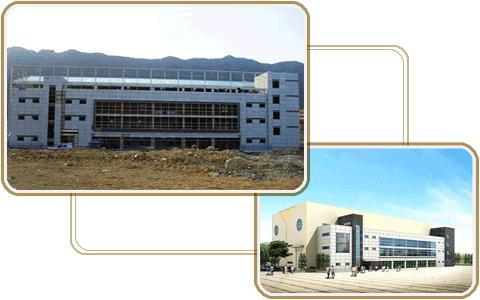

간호대학 신축
- 사업규모
- 연면적(6,367.12㎡) / 지상5층, 지하1층
- 구조
- 철근콘크리트조
- 공사기간
- ‘06. 07. 04 ~ ’08. 12. 22
- 총사업비
- 7,082,239천원
- 외벽마감
- 점토벽돌 + 복층유리
- 층별용도
- 간호대학 층별안내
- 설계사
- (주)삼우종합건축사사무소
- 시공사
- 서진산업(주)

한의학전문대학원 신축
- 사업규모
- 연면적(9,391.45㎡) / 지상7층, 지하1층
- 구조
- 철근콘크리트조
- 공사기간
- ‘07. 11. 07 ~ ’08. 12. 26
- 총사업비
- 15,622,700천원
- 외벽마감
- 점토벽돌 + 복층유리
- 층별용도
- 한의학전문대학원 층별안내
- 설계사
- (주)정림건축 + 보경건축
- 시공사
- (주)대우건설

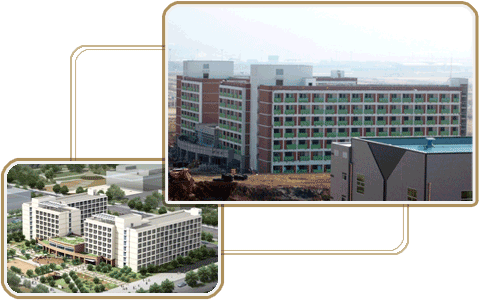

BTL기숙사(행림관)
- 사업규모
- 연면적(17,042.91㎡) / 지상7층, 지하1층
- 구조
- 철근콘크리트조
- 공사기간
- ‘08. 03. 13 ~ ’09. 01. 30
- 총사업비
- 17,648,000천원
- 외벽마감
- 적벽돌치장쌓기, 외부수성페인트
- 층별용도
- BTL기숙사 층별안내
- 설계사
- (주)일신설계
- 시공사
- (주)한진중공업

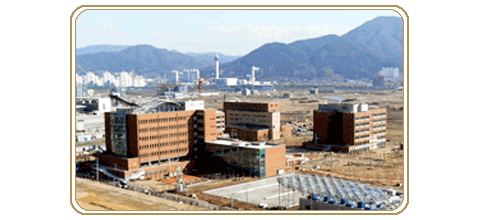

지진방재연구센터 신축
- 사업규모
- 연면적(3,932.72㎡) / 지상3층, 지하1층
- 구조
- 철근콘크리트조
- 공사기간
- ‘07. 09. 01 ~ ’08. 07. 31
- 총사업비
- 4,887,000천원
- 외벽마감
- 샌드위치판넬 + AL쉬트
- 층별용도
- 지진방재연구센터 층별안내
- 설계사
- 명보건축사사무소
- 시공사
- (주)대우건설

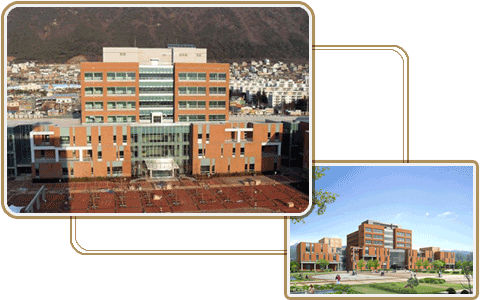

파워플랜트 신축
- 사업규모
- 연면적(1,846.67㎡) / 지상2층
- 구조
- 철골조
- 공사기간
- ‘04. 08. 30 ~ ’08. 12. 26
- 총사업비
- 3,373,600천원
- 외벽마감
- 베이스판넬
- 층별용도
- 파워플랜트 층별안내
- 설계사
- (주)삼우설계
- 시공사
- (주)대우건설
